清拆工程點做先唔會出事?由收鎖匙到拆清,一次講清楚

好多人講裝修,第一時間想到效果圖、用料、價錢。但做落才知,成單工程最易出事、又最易被低估嘅,往往係第一步:清拆。清拆做得唔好,後面水電、泥水、訂造傢俬全部要遷就,工期同價錢一齊爆。
以下由我哋自己落場做開嘅角度,將由簽完約、收鎖匙,到清拆完成嘅實際流程、要注意嘅位,一次過講清楚。
一、簽約到收鎖匙:短短幾日,其實做緊好多準備
客人簽完約,到真正收到鎖匙(交樓),一般隔 3–5 日。呢幾日唔係等,而係做準備。
一收到鎖匙,第一件事係入屋睇清楚:邊啲嘢要保留、要保護。例如鐵閘、大門唔拆,就要包好;冷氣、雪櫃、廚具、煮食爐如果客人要留,都要用透明膠紙包好。

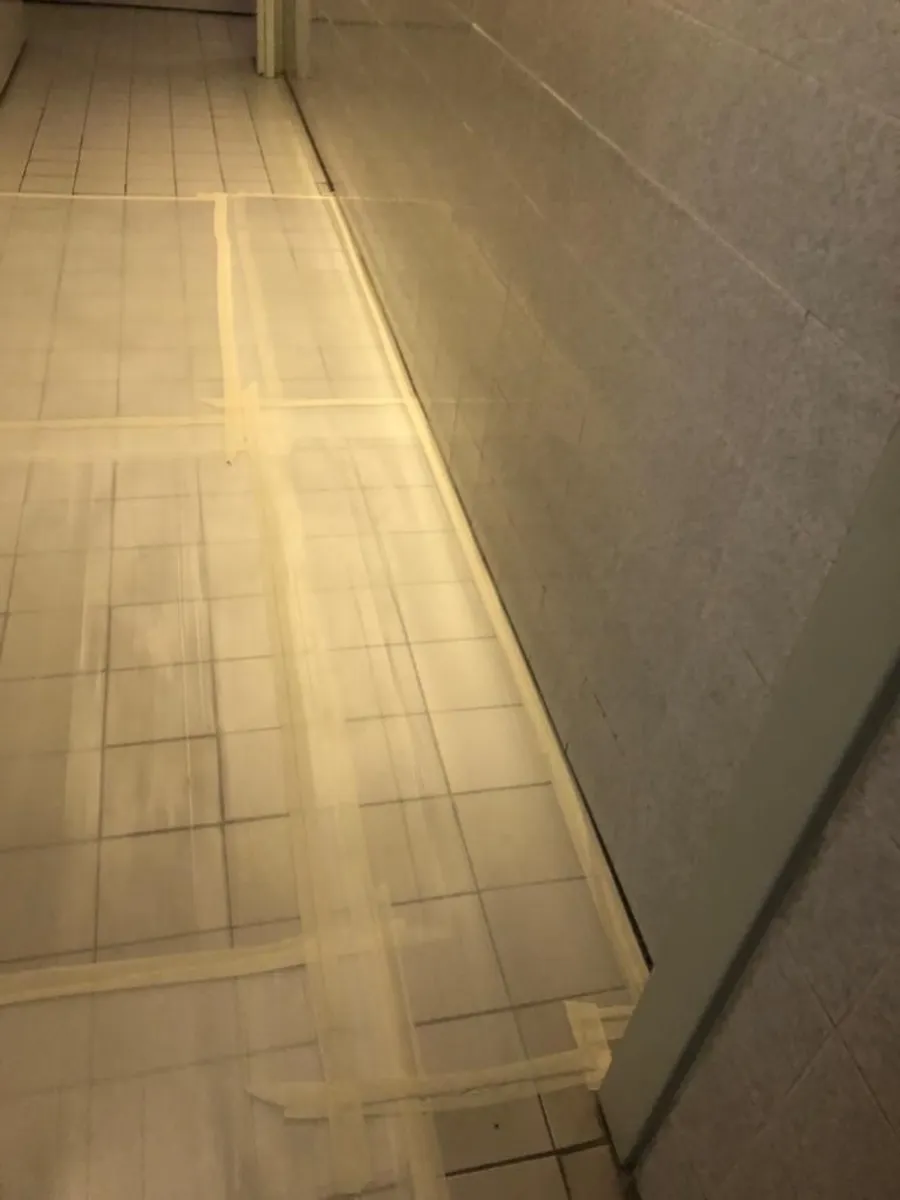

同時開始做保護工程:由電梯一路舖中空板,一直到入屋大門口,我哋會舖得幾徹底。門口亦會長期放一塊半濕毛巾或半濕地氈,等工人出入唔會印到成條走廊都係腳印。
二、收樓前後要檢查咩?其實簽約前已經睇過
滲水、空心磚、牆身、窗、去水呢啲問題,我哋通常喺簽約前(度尺、睇樓階段)已經檢查晒。所以到收鎖匙,就等於正式開工,唔會臨門才發現大問題。
三、二手樓、新樓、公屋、居屋,做法完全唔同
- 二手樓:如果係大裝修,通常全拆重做。
- 新樓:客戶通常只改少少——香港新樓基本上乜都做好,最多係地板改地磚呢類細微位。
- 公屋(清水樓):廁所、廚房基本配備已有,大部分唔改得。要特別注意廚房門同廁所門多數有晶片,如果唔見咗,房屋署會追究,可能要即刻搵返原本嗰隻門裝返上去。
- 居屋:基本上任你點改(當然唔會拆到結構牆)。多數客人會拆晒廁所廚房磚、坐廁重做。
⚠️ 近年採用 MiC(組裝合成建築法)嘅公屋/居屋,因為廚房、廁所係預製組件,改動限制多,亦較常聽到漏水嘅情況,呢點值得留意。
一句總結:公屋唔改得、居屋可改;但跟嘅工夫其實差唔多,最緊要睇客戶想要咩結果。
四、開工前,要向管理處做咩手續?
私人樓宇:管理處會畀一張裝修表格,要填客戶資料、裝修公司(承建商)資料,撳印簽名。同時要睇有冇涉及危險工程——一般裝修冇特別,但如果要換落地大玻璃窗,就要一級工程牌或更高嘅資格。
按金一般約 $5,000,開一張支票壓喺管理處。呢張票通常由業主開:一來退返畀業主方便,二來係保一個底——工程期間有機會撞爛公家嘢,要確保有錢可以扣,而裝修尾數本身一定大過 5 千。
公屋/居屋一樣要向管理處申請,表格差不多,一定要填開工同收工時間。如果工期要延,就要再向管理處提出延長。管理處亦會喺大廈當眼處貼出邊間裝修緊,提醒鄰居。
五、保護工程:做唔足唔止賠錢,仲可能唔使開工
公共位(走廊、電梯):走廊地下一定要舖得靚、平、唔可以令人仆親——呢樣做唔足,基本上唔使開工。至於電梯,現時多數私人屋苑已經包好三邊保護。
單位內:唔郁嘅嘢(例如冷氣機)一定要包好,唔可以畀塵走入去;門框、門亦要包住,唔係好易撞花。真係撞花咗,一般請油漆師傅補油執返,業主多數都冇投訴。
如果撞爛電梯旁邊嘅瓦仔,就係用嗰筆 $5,000 按金;管理處會叫你搞返掂,佢哋驗收冇問題就冇事。
六、清拆範圍:究竟要拆到咩程度?

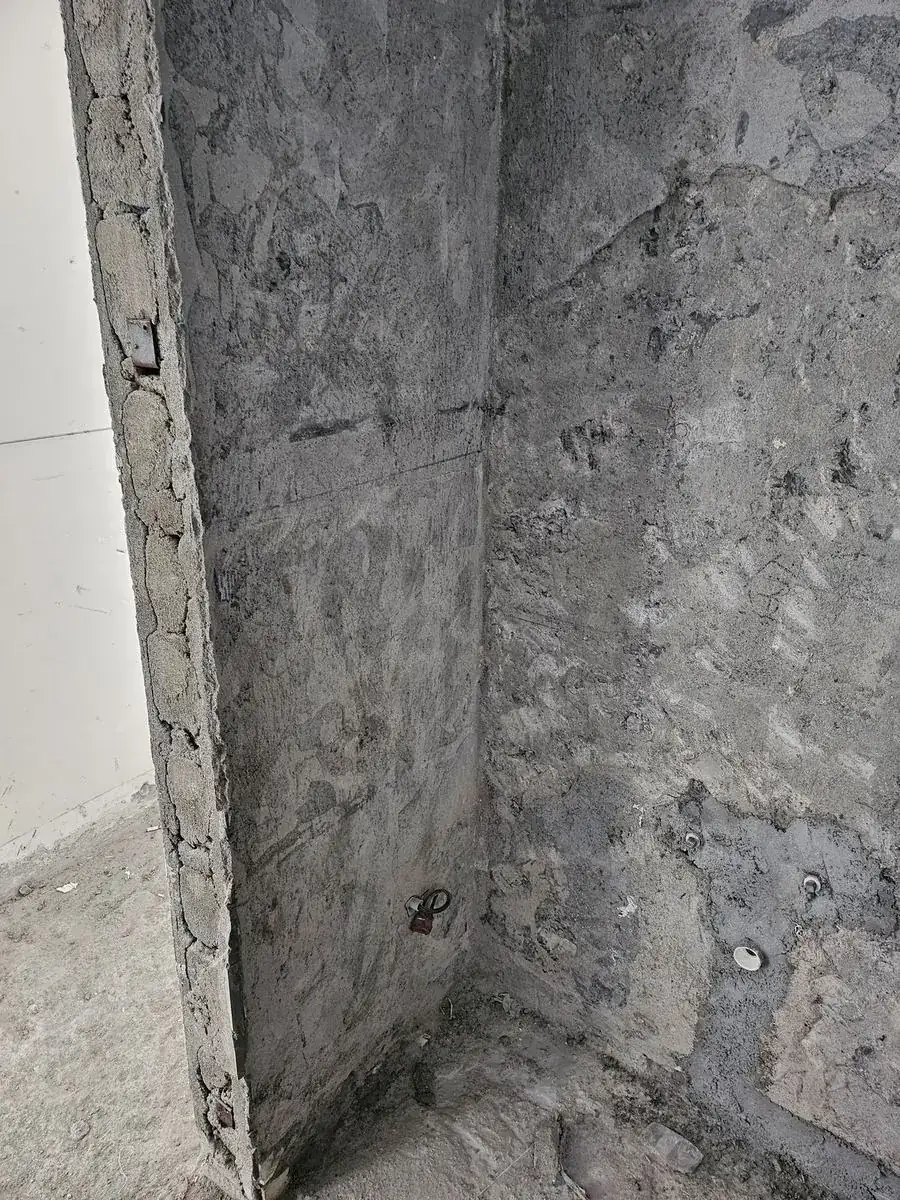

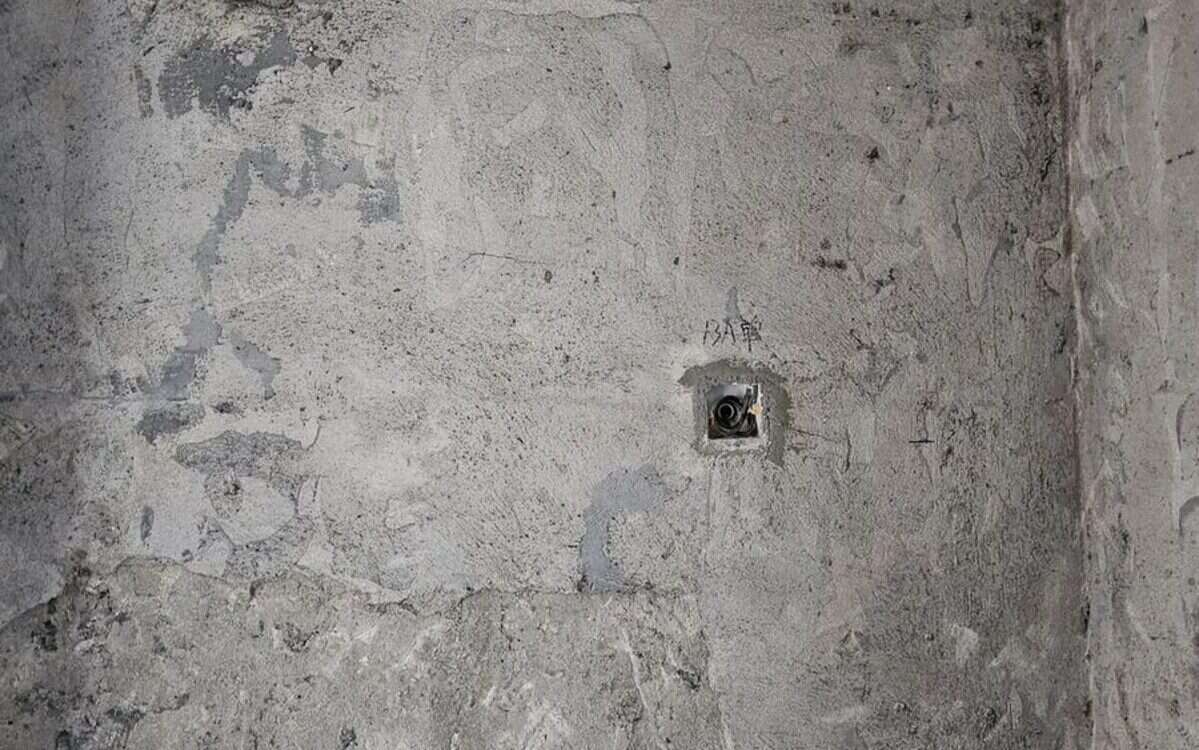

打廚房、廁所,一般打到去底層(差唔多見到石屎再出面一浸)已經 OK。有啲人以為要「打到見石屎」先叫乾淨,其實要打到幾深,冇一個固定標準,要睇好多唔同客人嘅要求。
地下亦一樣:打到底就唔怕舊防水層,因為我哋會重新做過防水,唔需要打到好深。最怕遇到嘅,係嗰啲「原本地下一浸底、再鋪多一浸轉上去」嘅單位。
至於拆物件(例如拆櫃、拆門),最緊要係事前同客人講清講楚。講清楚,就唔會有事;市面上好多爭拗,其實都係一開始冇講明。
七、邊啲位一定唔拆得?
一定唔可以拆嘅,係主力結構牆同橫樑。結構牆一般睇圖則(floor plan)就確認得到。涉及結構嘅改動,必須由專業人士按法例處理,唔可以靠估。
八、清拆實際點做?工序係點?
清拆師傅一到,通常會先拆晒門框、要拆嘅櫃、廁所等,揼爛晒先。之後分組:入面有人拆、出面有人即時搬嘢落樓,一路拆、一路清走,唔會停。木器搞掂,就睇有冇牆要拆;跟住用炮打牆身瓦仔(廁所、廚房)、再打地下地磚或地板。
我們用開嗰班師傅,一個三房單位擺滿雜物、連拆連清走,一般約 2 日半至 3 日搞掂。底層會擺環保斗,最後一次過勾走。
九、清拆最常「估唔到」嘅係咩?
- 地下:最常估唔到。試過舊樓拆地板,下面已經有一層磚,再拆落去仲有一浸磚(即一層地板、兩層磚)。好彩客人肯加錢,唔係就好難做。
- 廁所/舊樓:打瓦仔時,如果橫樑位有瓦仔,一炮打落去,成條石屎可能跌落——因為裡面鋼筋已經發脹生鏽。所以層樓夠舊,我哋會事先叫師傅小心。
- 趣事一則:試過拆舊傢俬,櫃入面原來有個小夾萬,師傅即刻交返畀客人。
十、清拆後,點檢查基層先交下一工序?
重點係廁所、廚房牆身打得夠唔夠徹底,同埋有冇拆漏嘢——窗台雲石檯面就係最常漏拆嘅位。我哋通常臨拆完會去現場睇一睇,趁師傅未走,有問題即刻解決,唔會留到下一工序先發現。
十一、清拆做得唔好,後果有幾大?
做得唔好要翻手,最直接就係拖工期:水電要入場、要駁臨時電、師傅要褪期,一個工序亂,後面全部亂。
如果清拆做得唔夠徹底,廚房、廁所牆身同地下擦得唔夠乾淨:
- 泥水師傅鋪磚時,牆身有高有低,磚落去就會「厚咗」→ 室內可用空間變細,英泥食沙唔夠亦唔實淨。
- 廁所廚房嘅去水喉多數埋喺地下出牆,地下如果有高有低,就會墊高 → 室內高度矮咗。
十二、點解清拆「唔會爆預算」?
清拆同運費,係現場睇過要拆幾多嘢先定,喺報價單已經逐項列明,所以基本上唔存在爆預算。唯一可能加錢嘅情況,就係頭先講嘅「地下一層地板、下底仲有兩層地磚」——量真係差好遠,客人通常都會理解,係加錢而唔係爆預算。
十三、一份好嘅清拆報價單,應該係咁
一份清楚嘅清拆報價,可以分開幾十個項目。相反,有啲公司寫得好籠統,甚至只寫一句「拆門」,上到去先臨時加價。
以一個三房單位、連舊傢俬全拆為例,正常份清拆報價最少有 2 張 A4 紙。如果你見到少過 2 張 A4 紙嘅項目,份清拆報價就有問題。
寫法要拆細:例如唔止寫「清拆大門」,而係寫「清拆大門、清拆大門門框、清走」。我們出單之後,會揸住報價單逐項同客人對,每講一項就等客人答一句「清楚明白」,先落下一項,咁就唔會有爭拗。
十四、客人最少要問清楚邊 3 樣?
- 保險:有冇買第三者責任保險?(呢個一定排第一)
- 價錢有冇包「清拆+運走」:唔係就容易變成逐樣加。
- 報價單可唔可以攞走慢慢睇:一般公司唔會畀你攞走,你就唔知佢有冇收貴。肯畀你攞走嘅,成份單通常寫得比較清楚,隱藏位少好多。
常見問題 FAQ
想睇我哋實際做過嘅單位,可以瀏覽裝修工程實錄;想知訂造傢俬預算,可用AI 智能報價先估算,再約免費上門度尺覆核。更多裝修避坑問題,見避坑指南。
