水電工程點做先穩陣?由夾位到谷磅,一次講清楚

清拆之後,緊接落嚟就係水電。水電係「隱蔽工程」——所有喉管、電線一鋪完就封落牆同地,之後想改,代價好大。所以呢一步做得好唔好,直接決定咗你屋企之後好唔好用、會唔會成日漏水跳掣。
以下由我哋自己落場做開嘅角度,將由清拆完成、夾位、施工、到封牆前驗收嘅實際流程同要注意嘅位,一次過講清楚。
一、水電幾時入場?同清拆、泥水點排先後?
次序好簡單:清拆 → 水電 → 泥水/防水 → 鋪磚 → 木工/傢俬 → 油漆 → 安裝。

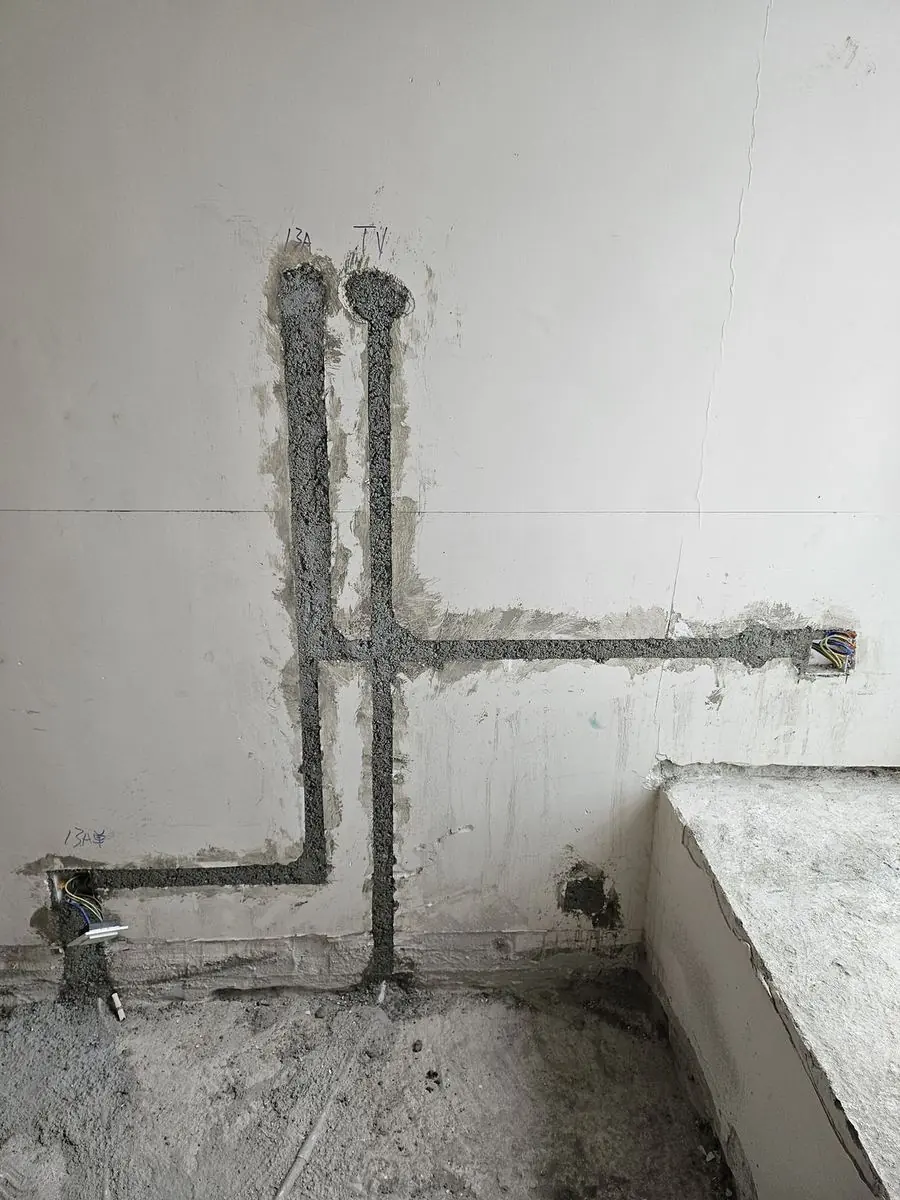

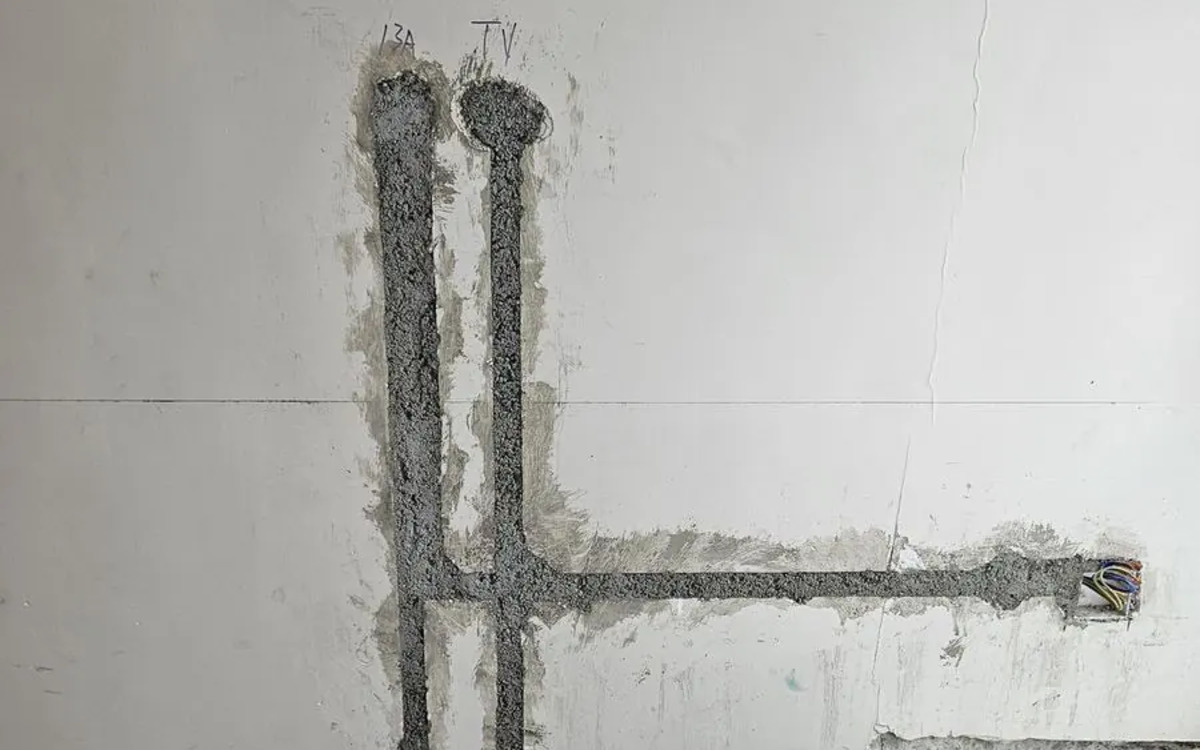

清拆完,第一個入場嘅就係水電師傅。佢哋入場第一件事係駁好臨時電,做完通常收工;第二朝,就係最關鍵嘅一步——夾位(下面詳細講)。
有一點好多人唔知:如果客人要改煤氣錶位,就要先安排煤氣師傅做咗,水電師傅要讓一讓、之後先做返水電。呢啲次序一開始就要講清楚。
二、開工前:設計師、師傅、客人一齊現場「夾位」

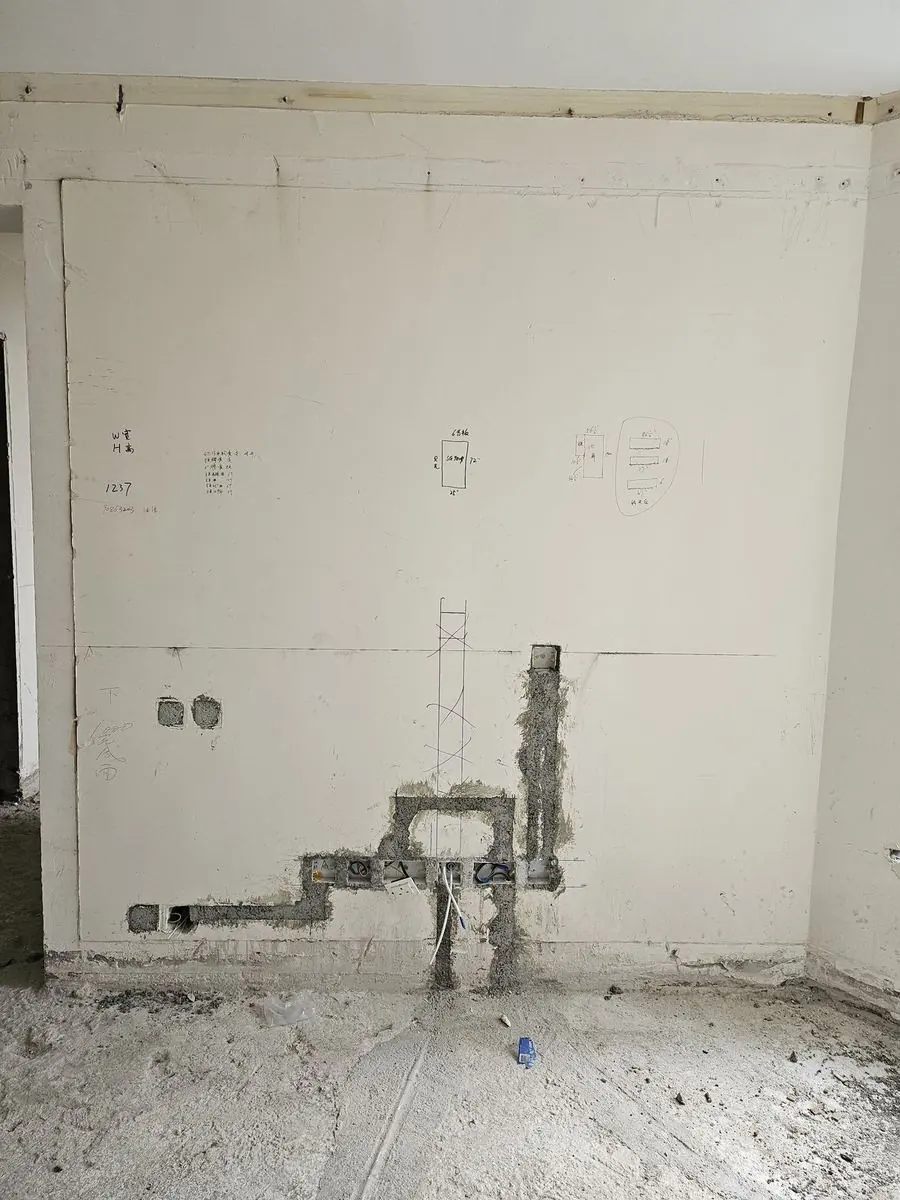

水電圖、燈位圖、電線位圖,設計師一早已經同客人夾好,畫好成個平面圖。到水電師傅正式開工前,會再由設計師、水電師傅、同客人三方一齊喺現場對一次,先至開工。
呢個現場夾位,大概 2 個鐘,但就係成單水電最重要嘅 2 個鐘。會夾清楚:有幾多個電掣、做咩電制、放咩電器、燈制喺邊,尤其是熱水爐位置、浴室寶(係窗口機定天花機)、有冇二路開關,同埋用咩電器。
點解要夾到咁細?因為好似洗碗機,就要特登做多一組來去水;廚房本身仲有洗衣機(一來一去)、鋅盆(一來一去)。呢啲位一夾漏、一夾錯,之後就好大件事。溝通過程,我哋甚至會攞個隔氣樣板即場同客、師傅講解,邊啲位喺櫃內做、邊啲位喺出面做。客如果唔在場,永遠都唔會清楚。
三、電位點定?點先唔會漏?
老實講,大部分客人都唔係好清楚自己屋企有幾多電器。所以我哋會畀一張電器清單畀客人剔,佢有嗰樣剔嗰樣、旁邊填埋尺寸,話埋用咩制面度。剔完,大家就知佢真正需要幾多個電位喺邊。
最常漏嘅,係床頭叉電位;如果房夠大,床頭仲會加多個二路掣——入房喺門口開燈,瞓覺喺床頭熄天花燈,唔使起身。
其實唔係「有幾多個位、喺邊」最緊要,而係客人要真係清楚每個掣要嚟做乜:嗰個係開關掣定插電?係榨汁機定咖啡機?床頭係差電話定仲有其他用途?問得清清楚楚,最後就唔會有錯、唔會唔開心。
四、電箱同大電器:邊啲一定要獨立供電?
如果成間屋拆晒重做,基本上 99% 都會換埋個總電箱(MCB)——因為舊樓啲保險絲箱冇而家咁好;漏電斷路器(水氣掣)一向都有,大裝修多數都會順手換埋。
至於「食電」嘅大電器,例如分體冷氣、電磁爐、電熱水爐,通常都要獨立拉線、一對一,唔可以同其他電器「手拖手」串埋一齊。而家好多人做嘅,仲有將本來外露嘅冷氣機電線收埋入牆,成個觀感靚好多。
另外,而家 USB 插座、燈控、聲控、智能家居已經好普及(起碼流行咗 4 年)。呢啲嘢最緊要事前溝通清楚,因為線位完全唔同,仲要知清楚品牌同型號——我哋會上網查清楚,先做到個佈局。
五、來水、去水點做?
來水一般用銅喉(多數英國或澳洲),按供應同客人要求選用;去水一般用 PVC 硬喉,呢啲都係香港一般做法。
暗喉(收埋嘅喉管)有幾種走法:藏地下、藏牆身(俗稱「入牆」)、走天花明喉、或者走外牆。每種都有取捨:
- 藏牆/藏地:最靚,但一有滲漏就好難察覺、亦難維修。
- 走天花(明喉):冇咁靚(可以做一個鋁蜂窩板天花遮咗佢,咁就靚仔),但好處係一漏水即刻知。
- 走外牆:管理處同意嘅話,係唔錯嘅選擇,維修最方便。好似我哋做開嘅匯景花園,煤氣喉、水喉、部分去水喉都係走外牆。
六、熱水爐點揀?
大部分香港家庭都用煤氣熱水爐。如果單位有兩個廁所,通常會喺洗面盆底加裝一個細細嘅電熱水爐,避免沖涼、廚房幾邊同時用水而「搶水」。
至於咩情況用電唔用煤氣:好多新樓根本冇預留煤氣位,一開始就係設計用電爐,咁就一定要用電。反過嚟,本身用開煤氣嘅,反而可以塞咗個窿改做電熱水爐。
七、封牆前必做:影相存檔 + 水喉「谷磅」
水電係隱蔽工程,所以封英泥之前一定要做兩件事:
一、影相存檔。所有開坑位、放電位置、水喉點樣走(沿牆上又好、地下走又好),全部影晒相,再記一個手稿。到最尾,我哋會將所有相片同影片存落一隻 USB 交畀客人存底——將來你想鑽牆做吊板、驚鑽到電線,攞返隻 USB 一睇就清楚,再對返平面圖,兩者一拍埋就一定唔會錯。
二、水喉谷磅。電嘅部分,交樓前師傅已經試晒;水嘅部分,我哋會用磅錶替水喉加壓,谷足 24 至 30 個鐘,睇水壓有冇跌——冇跌,即係冇穿窿、冇漏氣、冇漏水。全程我哋會拍片畀客人存底,大家開心收貨。
八、水電報價點計?點解差價咁大?
香港一般計法:電係按「位」計(13A 一個位幾錢、其他制式又幾錢,如此類推);來去水就一套一套計(一來一去為一套),唔係按米。
點解唔同公司差價可以好大?因為有啲公司「師傅又係老細又係電工」,甚至冇寫字樓,成本自然低;正規/大公司人手多、開支大,價錢就會高啲。唔一定要揀最平,但要清楚自己畀錢買咩。
九、水電工程要幾耐?
一個正常兩房至三房單位、日日開足工,水電大約17 日。
要留意有啲「估唔到」嘅情況:例如要連屋外走廊到水錶位嗰段水喉都換,就要打開走廊嘅磚一路做到水錶——咁時間同價錢都會加。所以排期時,我哋一般都會留多少少時間做保底,因為十個家庭有八個,做到中途都會有嘢改(例如浴室寶本來留天花機電位,後來改窗口機)。
十、客人最少要問清楚呢 4 樣
- 有冇做水喉谷磅?——谷幾耐、會唔會拍片存底。
- 水喉用咩材料/產地?
- 包唔包制面?用咩制面?
- 報價有冇包入伙前安裝接駁來去水?——廚房鋅盆、浴室洗面盆、花灑,甚至坐廁,一般都係由水電師傅包辦;報價有冇包呢樣好重要。
十一、開工前,客人自己要做嘅準備
最緊要係完完全全搞清楚自己有幾多款電器。我哋一早會畀張清單你,你有嗰樣剔嗰樣、填埋尺寸、講埋用咩制面——開工之前一定要交到呢張清單,之後就包冇錯。
當然啦,如果中途突然想換過第二款洗衣機(唔同尺寸),我哋都會盡量遷就;但客人一定要早早話我哋知,唔好等開咗坑先講。
小故事:行足 16 層樓梯嗰日
試過有一次同水電師傅去現場夾位,中途出街食飯,攞住成手材料返到單位,先發現成區停電。結果要行 16 層樓梯上去放低晒啲嘢,但冇電又冇得開工,最後又行返 16 層落樓走人。呢單,算係有驚無險又好笑的材料。
